戎州网 — 精彩生活从这里开始!
官方空间官方空间官方微信官方微信官方微博官方微博
当前位置:首页 > 本地 >

国网宜宾供电公司完成“横楼大桥”工程首个电源点新装工

责任编辑:陈娴发布时间:2019-01-04 16:49:56
来源:四川新闻网点击:

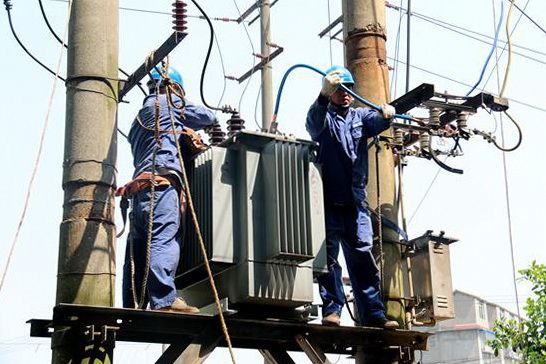

电力职工正在安装设备

四川新闻网宜宾1月4日讯(郭庆 曹静刚 记者 周瑜原)“供电公司办事效率就是快!新装的电源点为我们施工提供了不小的动力啊!”横楼大桥施工方现场负责人激动地说。据悉,1月3日,宜宾市叙州区横江镇横楼大桥临基用电首个电源点新装工程已顺利完成。

据了解,横楼大桥建设工程于2018年11月中旬开工建设,参建各方协同配合快速推进,至此已完成土建平地工作,12月底该工程顺利进入基础段建设施工,为确保横楼大桥工程建设工期顺利推进和工程建设及时稳定可靠供电,由横楼大桥工程建设施工方直接申请用电业务办理,国网宜宾市江南供电公司积极配合落实。江南公司认真组织业扩查勘人员进行用电地址检查和施工方案设计工作,3天时间完成横楼大桥新装电源点的选址查勘并制定详细施工计划。

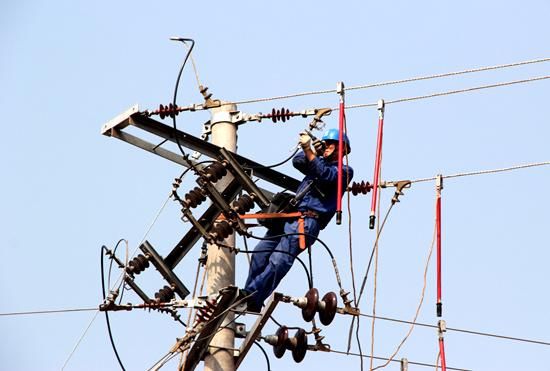

正在高空作业的电力职工

2019开年以来,江南公司仔细清理工程建设材料,农配网检修中心施工作业人员顶风冒雨,冲破冬日的寒冷,及时赶往横江镇板桥坝,开始“横楼大桥”首个电源点新装施工及附属线路迁改工程。

据该公司农配网检修中心主任雷萍介绍说,此次工程主要是新上200kVA变压器一台,以及围绕大桥新建电源点的部分线路迁改工程,具体涉及到新立12米电杆1基,新建220V线路150米,380V线路55米,拆除380V旧线450米。由于施工地处在电力供应交叉跨区,又紧邻高电压重要线路,且多为同杆塔并行电力线路,仅本次工程就多达6处交叉跨越,周边多电源、自发电环绕,为本次施工增加了一定难度。

下一步,江南供电公司将积极跟进横楼大桥工程施工用电需求,科学规划,积极配合,力争做到横楼大桥工程建设施工用电业务及时办理、设备及时安装、供电稳定可靠。(国网宜宾供电公司供图)
